之前小拓教大家
如何組裝脈沖電子圍欄前端桿件,
今天我們再來看看,
如何將脈沖電子圍欄前端
安裝在實體環境中。
脈沖電子圍欄的室外安裝,
具體操作步驟如下
01
桿件固定.

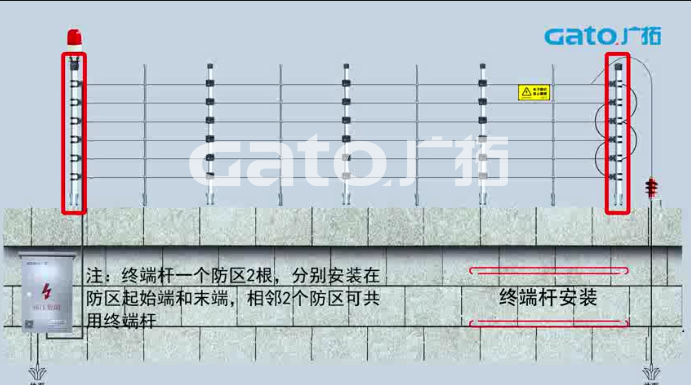

安裝終端桿
注:終端桿一個防區2根,
分別安裝在防區起始端和末端,
相鄰2個防區可共用終端桿。

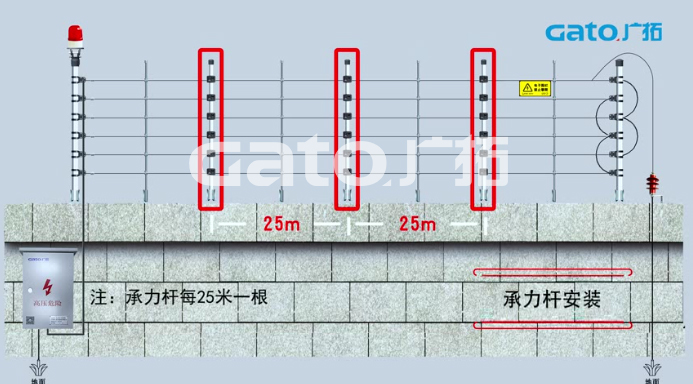

安裝承力桿
注:承力桿每25米一根

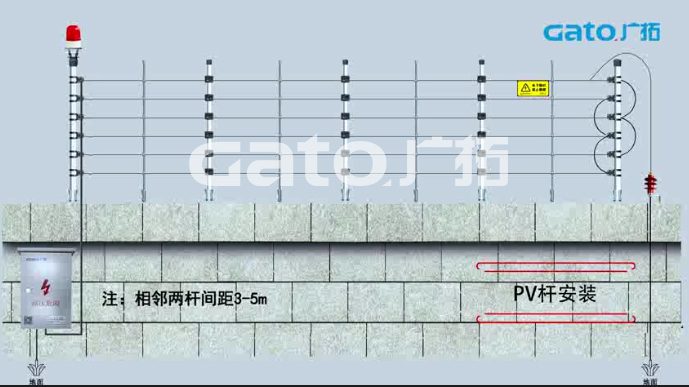

安裝PV桿
注:相鄰兩桿間距3-5米
用膨脹螺母固定底座和墻體,
終端桿使用4顆、
承力桿使用4顆、
PV桿使用2顆。
02
穿合金線、安裝警示牌.
①合金線穿過終端桿絕緣子、
承力桿絕緣子、PV桿絕緣子。
②線線連接器固定合金線末端,
并用三角扳手收緊合金線。
③警示牌用尼龍扎帶
固定在合金線、PV桿上。
每隔10m懸掛一塊。
安裝收緊器
(配套復合型絕緣子使用)
合金線穿過收緊器,
并收緊合金線。
03
安裝高壓絕緣導線、避雷器
1.高壓絕緣導線穿過單邊
或雙邊收緊型絕緣子內限位孔,
用線線連接器固定并連接
高壓絕緣導線與合金線。
2.防區末端1、3、5根合金線
和2、4、6根合金線
分別用高壓絕緣導線連接。
3.將圍欄的頂部第一根合金線
用高壓絕緣導線連接到避雷器上。

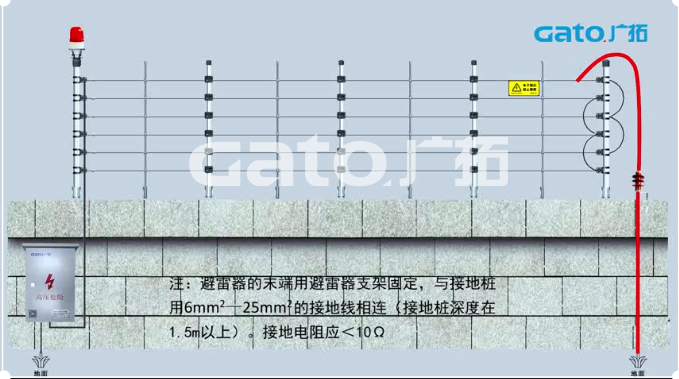

4. 避雷器的末端用避雷器支架固定,
與接地樁用6 mm2~25mm2的接地線相連
(接地樁深度在1.5m以上)。
接地電阻應<10Ω。

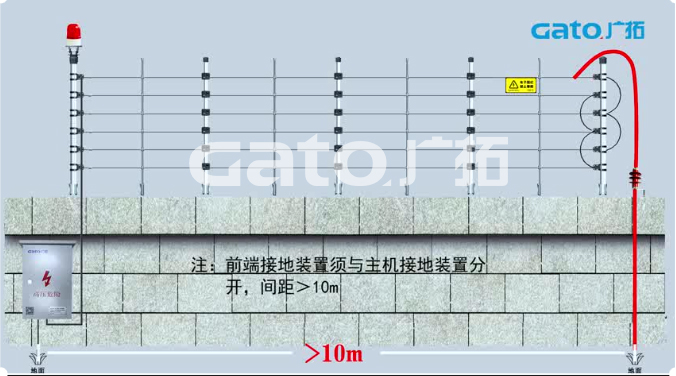

注意:避雷器與前端接地樁相連,
前端接地柱須與主機接地樁分開,
間距>10m。
04
安裝防雨箱.
1.用膨脹螺絲
將防雨箱固定在墻上
(安裝在防區起始段,靠近終端桿)
2.主機懸掛在防雨箱的固定螺絲上,
按底板背面接線示意圖接線。
(主機的安裝接線
會在后續文章中講解)
3.防區起始端引
高壓絕緣導線到防雨箱
注:安裝在防區起始端,
靠近終端桿。
05

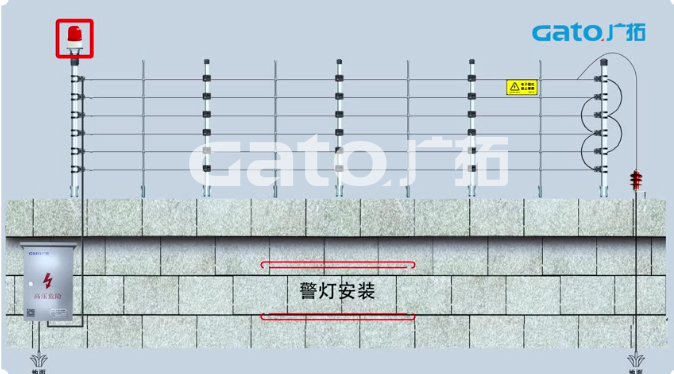

警燈的安裝
警燈和警燈支架長這樣↓
單防區警燈支架
安裝在終端桿頂端,
使用配套螺絲固定。
雙防區警燈利用金屬支架,
安裝在靠近防雨箱的墻體上。
前端的安裝就介紹到這里啦,
下期我們講主機、電源等
如何接線 。
不見不散哦!
